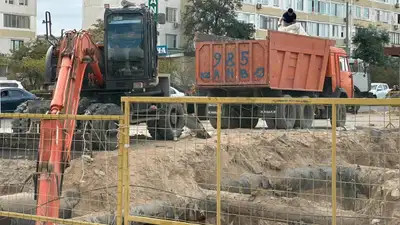

Ремонт тепловых сетей завершают в Актау
Фото: Lada.kz
Реконструкция магистральных тепловых сетей в Актау завершена на 98%, сообщает Zakon.kz.
Региональное издание Lada.kz со ссылкой на Управление энергетики и жилищно-коммунального хозяйства Мангистауской области сообщило, что в настоящее время монтажные работы завершены на 98%, или 11,2 км.
"Все оборудование и материалы присутствуют на строительном объекте – 100%. Работы будут завершены до отопительного сезона этого года", – рассказали в ведомстве.
Реконструкция магистральных тепловых сетей в Актау длится уже пятый месяц. С 1 мая весь областной центр остался без горячей воды. В целях предоставления качественных коммунальных услуг в этом году обновляется 11,3 км магистральных инженерных сетей. Реконструкцию тепловых сетей проводит "Алматыинжстрой".
Также стало известно, когда в Алматы завершат ремонт теплосетей.
Поделиться новостью
Читайте также
Если вы видите данное сообщение, значит возникли проблемы с работой системы комментариев. Возможно у вас отключен JavaScript
